赤壁融媒体记者 张升明
连日来,在赤壁市陆水河四清垸堤防工地上,机械不停地忙碌,赶在汛期到来之前加固堤岸。

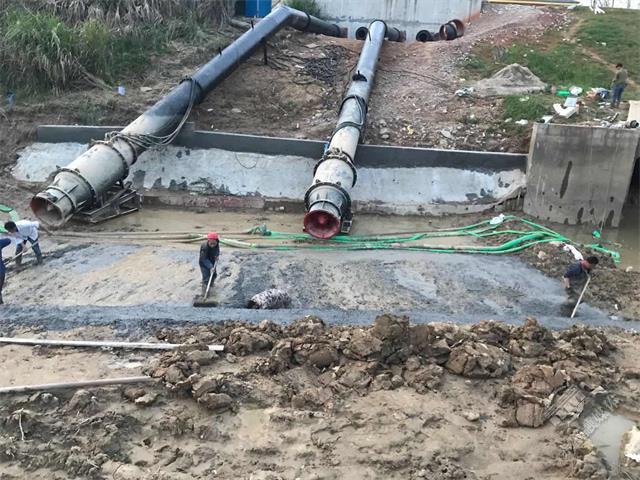

该堤岸由于堤基大面积砂基础,且堤外无滩、临河陡坎,导致崩岸严重,影响四清垸堤防安全。3月底,赤壁市投资295.98万元,对堤段进行水下备填石护脚、抛石护岸8644.3m³,干砌块石护坡2348.7m³,浆砌石挡土墙945.6m³等修复加固,预计该工程可在4月30日完工。
兴水利、除水害事关人民群众生命财产安全,事关经济社会发展大局。在汛期到来之前,赤壁市未雨绸缪,牢固树立防大汛、抢大险、救大灾的思想,以打大仗、打硬仗的决心,完善各类抢险预案,强化应急抢险队伍力量,以最充分的准备、最扎实的工作,确保安全度汛。
自3月份复工以来,赤壁市投入大型机械160余台/套,施工人员500余人,各大重点水利项目陆续全面开工。在黄盖湖防洪治理工程(湖北部分)现场,新修的堤岸像一道坚固长城屹立着。该工程自复工以来,工人们加紧施工,一边做好疫情防控,一边筑牢防汛安全屏障。截止目前,该工程主体工程已基本完工。
为切实推进备汛工作,赤壁市坚持问题为导向,加大补齐防汛备汛工作短板,先后组织35个工作专班对全市中小河流的重点堤防、险工险段和水库、泵站、涵闸、灌区、湖泊及57个山体灾害监测站点、在建涉水项目进行徒步检查。针对望山泵站、崩坎沟机站排涝能力不足、宋家河下垸堤顶裂缝及赤马港渡槽漏水严重等65处隐患,安排专项资金608万元开展应急整险加固,目前已整改销号62处。其余工程亦在加紧修复,确保汛前完工。
赤壁市不仅严格堤防建设,更是紧紧抓住思想精神防线,既确保大堤坚固,更严防“思想滑坡”、“精神滑坡”,明确工作职责和领导分工。全市132座中小型水库全部明确了防汛行政责任人、主管部门责任人、技术责任人、管理单位责任人,对26座155千瓦以上泵站和沿江沿河31座重要涵闸明确了防守责任人,并组建了5支总计231人的抢险突击队和一支32人的防汛抢险技术队伍。
在加强抢险应急队伍建设的同时,按照“宁可备而不用,不可用而无备”的原则,赤壁市及时补充防汛抢险物资储备。目前储备砂石料2.65万立方米、编织袋22万条、草袋201万条、彩条布6200平方米、篷布5000平方米、冲锋舟1艘、橡皮艇4舱、木桩150立方米、楠竹1万根、潜水泵71台、救生衣1500件、汽油75吨、柴油50吨、送水车1辆。所有物资统一登记造册,明确了保管责任人、联系方式、储存地点、运输线路,随用随调,随调随有,确保全市江河湖库安澜。
